O diário de obra é o registro mais cobrado e o mais mal feito da construção civil. Quando a fiscalização pede o RDO de uma data específica — porque houve chuva, porque uma frente parou, porque o cronograma escorregou — a resposta costuma sair de um caderno na sala do canteiro, de uma planilha que alguém preencheu de memória na sexta-feira ou de um grupo de mensagens onde as fotos do dia se misturaram às da semana passada.

O problema não é falta de disciplina. É que o RDO tradicional pede que a obra seja documentada uma segunda vez, no fim do dia, por alguém já cansado, longe da frente de serviço. Um app de diário de obra muda o momento do registro: no Andonize o diário é preenchido no celular durante o expediente, na própria obra: clima, efetivo, equipamentos, frentes, materiais recebidos, ocorrências e fotos entram enquanto acontecem, e o documento assinado é o que já foi registrado — não uma reconstituição. Um dia completo, gerado do modelo, está em exemplo de Diário de Obra em PDF — quatro páginas, da identificação às assinaturas.

Caderno, planilha ou app de diário de obra?

Os três registram o dia; o que muda é quando o registro acontece, quem consegue ler depois e o que ele prova.

Caderno no canteiroPlanilha ou WordApp de diário de obra
Quando se preencheNo dia, mas sem foto e com letra de quem estava com pressaNo fim do dia ou da semana, de memóriaNo dia, na frente de serviço, com a foto tirada na hora
Foto e assinaturaNão tem; a assinatura fica numa folha que mora na obraFoto colada depois; assinatura no papel, depois de impressoFoto ligada ao dia e à frente; duas assinaturas na tela, no documento
Conferência de material”Recebido conforme nota”Linha de textoContagem às cegas contra a lista, com divergência calculada
Quem lê depoisQuem abrir o caderno na sala do canteiroQuem receber o arquivo por e-mailO contratante, por link ou QR Code, no mesmo dia
Sem sinalFuncionaFuncionaFunciona no Android; sincroniza quando o sinal volta
Histórico de seis meses atrásUm caderno numa caixaUma pasta de arquivos com nomes parecidosTrinta tarefas por mês dentro da O.S. da obra, na ordem

A planilha continua tendo lugar: é o formato certo para analisar o mês — dias impraticáveis, efetivo médio, divergências por fornecedor —, e é por isso que o app exporta para ela. O que a planilha não faz bem é o registro de campo, e o RDO é registro de campo.

1. A obra entra uma vez e vira o contexto de todo dia

Antes do primeiro diário existe um cadastro só: a obra é criada como uma ordem de serviço, ligada ao cliente ou ao contratante, com descrição e número de contrato. É ela que dá contexto a tudo que vem depois.

A partir daí, cada dia de trabalho é uma tarefa pendurada nessa ordem. Não se redigita obra, cliente e contrato a cada manhã, e ninguém precisa lembrar em qual pasta aquele diário deveria estar. Trinta dias de obra viram trinta tarefas dentro da mesma O.S., na ordem em que aconteceram, com quem preencheu cada uma.

Isso resolve um problema que só aparece meses depois: quando alguém pede o histórico de uma obra específica — para uma medição contestada, um aditivo de prazo ou uma perícia —, ele já está reunido, e não espalhado por planilhas com nomes parecidos.

2. O formulário do dia: use o modelo ou monte o seu

O RDO não é igual em toda obra. Uma reforma predial registra frentes e efetivo; uma obra de infraestrutura registra equipamento pesado e produção por trecho; uma construtora com contrato público registra o que a fiscalização exige em cláusula.

Por isso o formulário é seu. No IA Forms existe um modelo de Diário de Obra (RDO) pronto, organizado em identificação, condições do dia, efetivo, equipamentos, atividades, ocorrências, materiais do dia, registro fotográfico e encerramento — cerca de vinte minutos de preenchimento, com seis fotos, conferência da carga e controle de consumo já previstos. Dá para usá-lo como está, editar o que não serve e acrescentar o que falta.

Se o seu diário segue um padrão próprio, o caminho é o inverso: você descreve em uma frase o que precisa registrar e a inteligência artificial monta o formulário, com as seções, os tipos de resposta e as tabelas. O que sai vira um formulário normal, que você ajusta campo a campo antes de usar.

Montagem de um formulário no Andonize com a inteligência artificial, mostrando seções, tipos de resposta e campos

3. Clima e praticabilidade são a parte que vira dinheiro

Parece o campo mais banal do diário e é o que mais aparece em discussão contratual. Chuva que impede concretagem, vento que impede içamento, terreno que não permite movimentação de máquina: cada um desses dias precisa estar registrado no momento em que aconteceu, com a condição de trabalho declarada.

O modelo registra o clima da manhã e o da tarde separadamente — porque um dia que virou às onze horas não é um dia perdido nem um dia normal — e classifica a condição em praticável, parcialmente praticável ou impraticável. Preenchido diariamente, isso deixa de ser uma opinião a ser defendida depois e passa a ser uma série de registros datados, assinados pelas duas partes.

Quando o pleito de prorrogação chega, a diferença entre um argumento e uma prova costuma ser exatamente essa.

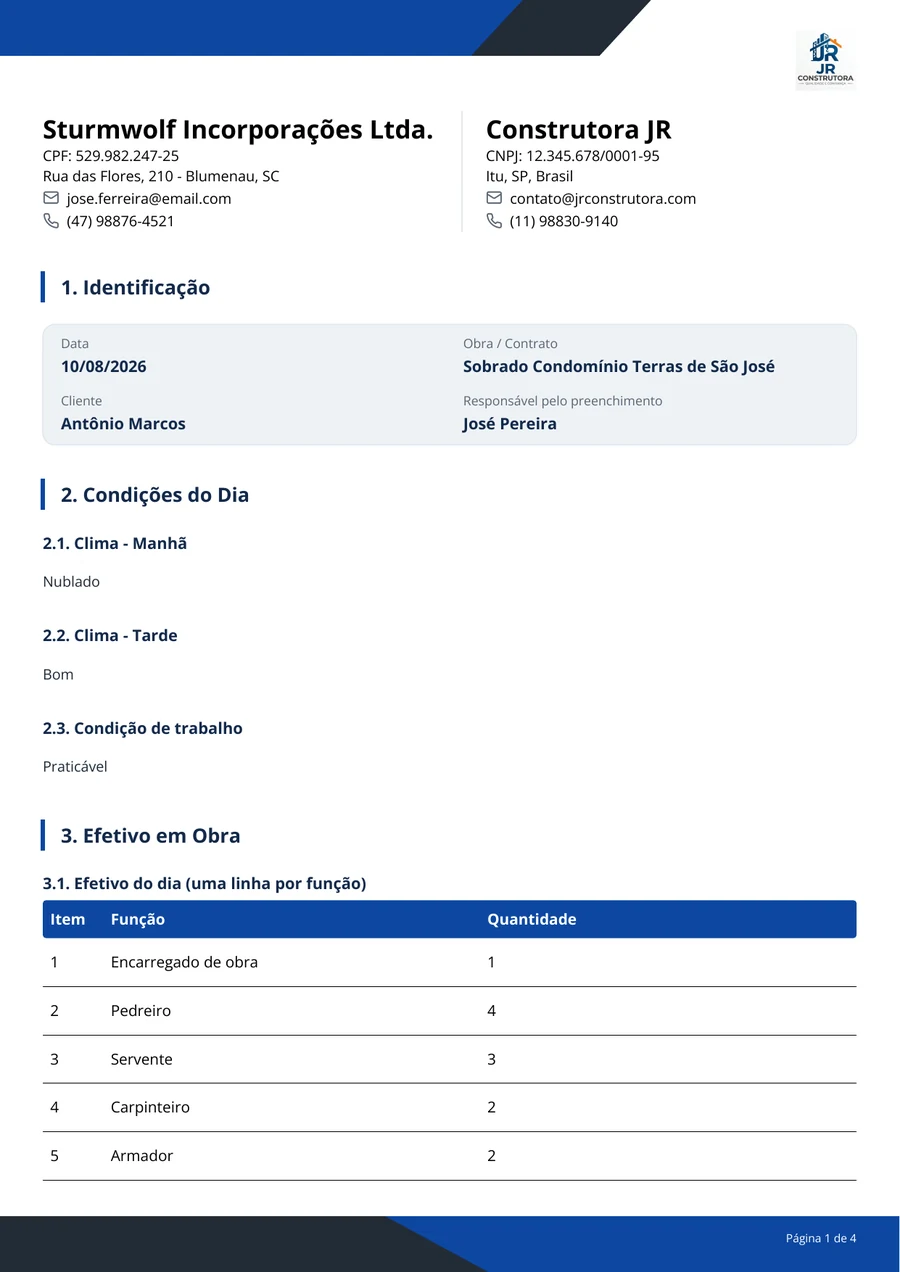

Primeira página do Diário de Obra: identificação da obra, clima da manhã e da tarde, condição de trabalho e efetivo por função
A abertura do dia no exemplo: clima da manhã e da tarde separados, condição de trabalho declarada e o efetivo por função.

4. Efetivo, equipamento e frente de serviço em tabela

Três registros do dia não cabem em campo de texto, porque variam em quantidade: quantas pessoas de cada função estiveram na obra, quais equipamentos estavam disponíveis e o que foi executado em cada frente.

Os três são tabelas dentro do formulário, com uma linha por item. O encarregado acrescenta as linhas que o dia teve — cinco funções, três equipamentos, quatro frentes — sem que ninguém tenha previsto o número exato no momento em que o formulário foi criado. No documento final elas saem organizadas, e na exportação em planilha viram dados que se somam ao longo do mês: homem-hora por função, disponibilidade de equipamento, avanço por frente.

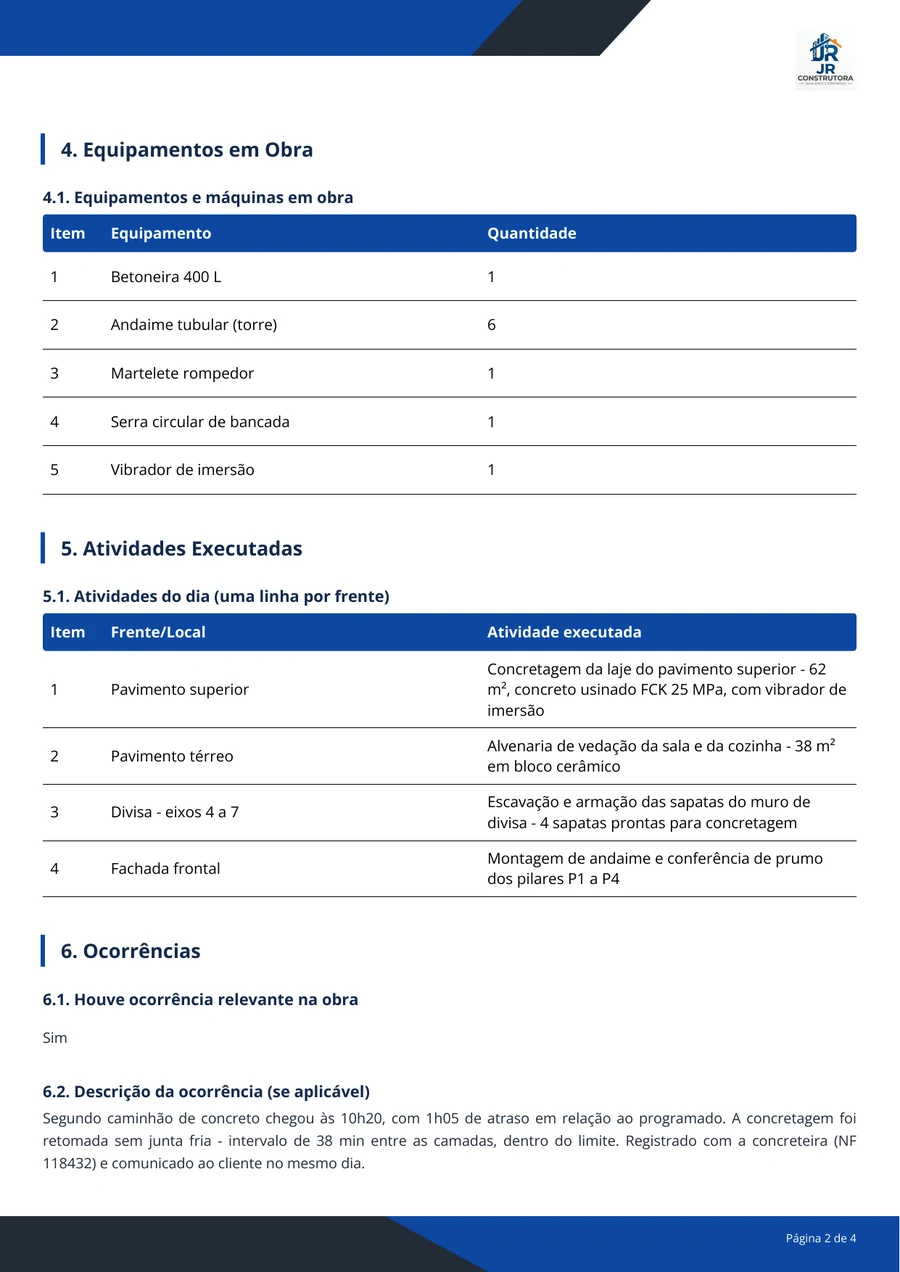

Página do Diário de Obra com as tabelas de equipamentos em obra, atividades executadas por frente e o registro de ocorrências
As tabelas do dia no exemplo: equipamentos, atividades por frente e a ocorrência descrita — uma linha por item, quantas o dia tiver.

5. O que chega e o que se gasta são dois registros

Este é o ponto em que o diário deixa de ser só relato. Quando um material chega ao canteiro, o recebimento costuma ser um aceite por confiança: alguém olha a nota, olha a carga e assina. A divergência aparece semanas depois, quando falta material que consta como entregue — e aí não há registro para sustentar reclamação com o fornecedor.

O modelo de RDO traz um campo de conferência de materiais que muda esse momento. A lista esperada é importada na tarefa a partir de uma planilha, e a conferência é feita às cegas: a quantidade que deveria chegar fica oculta até o operador digitar a que ele contou. Só então o app revela e classifica cada item — confere, não encontrado, ou divergência com a diferença exata.

A conferência cega existe por um motivo específico: quando a quantidade esperada aparece na tela antes da contagem, ela deixa de ser uma conferência e vira uma confirmação. É a diferença entre contar e concordar.

Na prática, o operador busca o item pelo código ou pela descrição, ou usa o leitor de QR Code e código de barras para localizar direto na lista; o app avança sozinho para o próximo item, aceita foto de evidência por item e exige um mínimo delas para concluir. No fim, um resumo mostra o que conferiu e o que divergiu — e cada divergência gera automaticamente uma ação no plano 5W2H, com prioridade proporcional ao tamanho do desvio.

O material recebido deixa de ser uma linha de texto no diário e passa a ser um documento de conferência, com contagem, foto e responsável.

Ao lado dela, uma tabela separada registra o material utilizado no dia — descrição, unidade e quantidade, uma linha por item. As duas coisas são diferentes de propósito: a conferência prova o que chegou, contando às cegas contra uma lista que veio de fora; a tabela registra o que foi consumido, e quem preenche é quem gastou. Misturar as duas em um campo só faria a segunda contaminar a primeira — e é a primeira que sustenta reclamação com fornecedor.

6. Ocorrência, acidente e quase-acidente

O diário é o lugar natural para registrar o que fugiu do previsto: uma interdição, uma visita da fiscalização, uma interferência não prevista, um atraso de fornecedor, uma paralisação.

Acidente e quase-acidente têm campo próprio, separados da ocorrência comum, e por uma razão prática: eles não terminam no diário. O registro do quase-acidente é o que permite abrir investigação enquanto as pessoas ainda lembram do que aconteceu — e é justamente o evento que ninguém formaliza, porque “não deu em nada”.

7. O registro fotográfico do dia

O modelo prevê seis fotos por dia, e cada uma responde a uma pergunta diferente: a frente de serviço principal, a segunda frente, o detalhe do serviço executado, a etapa concluída, a panorâmica da obra e um ponto fixo. Elas entram no diário já ligadas ao dia e à frente correspondente, com legenda, e saem no PDF em grade.

Seis é o número que transforma o diário em documento de cliente. Com três fotos, o RDO comprova que houve trabalho; com seis, ele mostra o que foi feito — e é essa diferença que faz o contratante abrir o relatório do dia em vez de arquivá-lo.

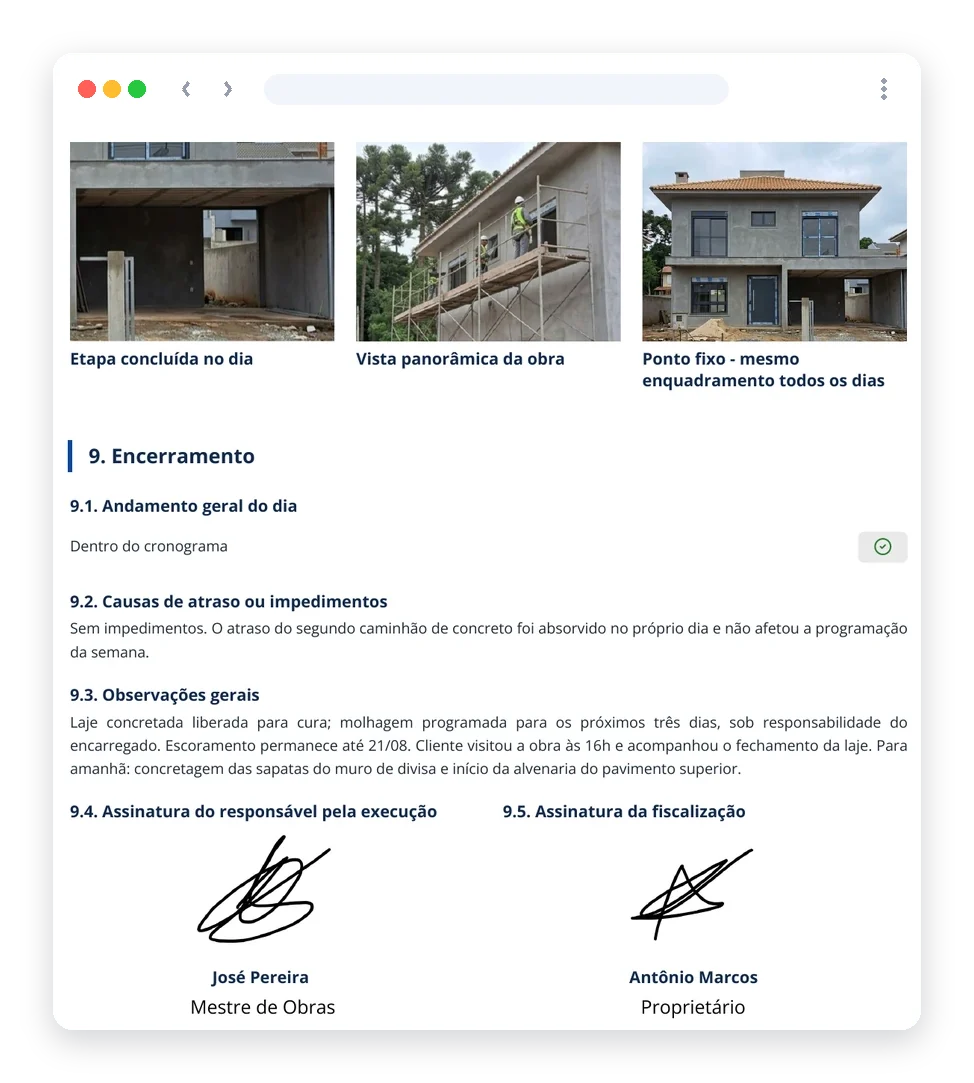

O campo de ponto fixo existe por isso: tirada todo dia do mesmo enquadramento, essa foto vira uma linha do tempo da obra — o registro mais simples e mais convincente de avanço físico que existe, e o que mais economiza discussão em reunião de medição.

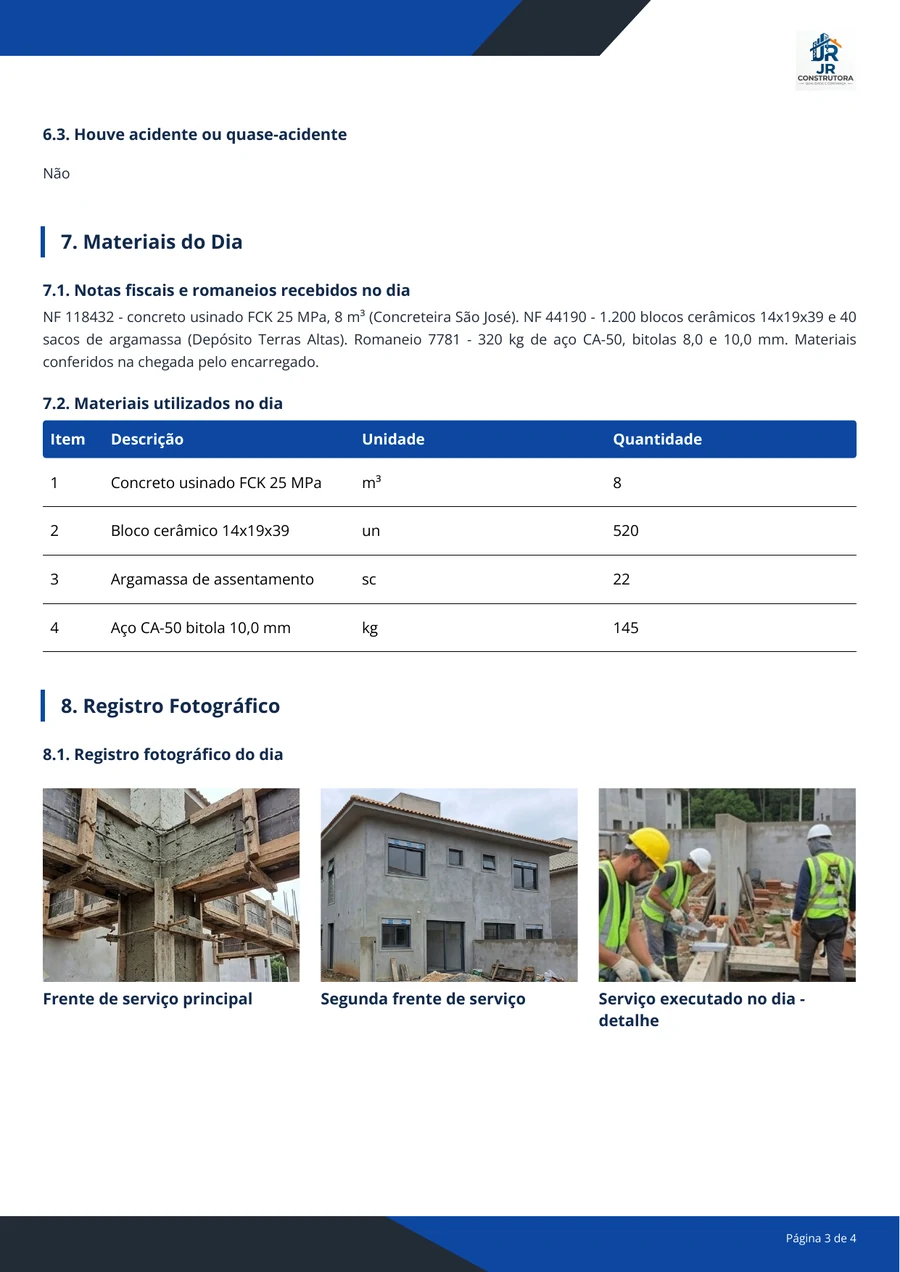

Página do Diário de Obra com a tabela de materiais utilizados no dia e o registro fotográfico com três fotos legendadas: frente de serviço principal, segunda frente e detalhe do serviço executado
As fotos do dia no exemplo, cada uma com a sua legenda — e, acima, o material consumido: o dia inteiro numa página.

O preenchimento e as fotos funcionam sem conexão no Android e sincronizam quando o sinal volta, o que importa em obra de subsolo, área rural e estrutura ainda sem cobertura — os lugares onde o diário precisa ser feito e onde a rede não chega.

8. Duas assinaturas fecham o dia

Um diário assinado por um lado só é um relato. O que dá força ao RDO é ser assinado pelas duas partes: o responsável pela execução e a fiscalização ou o contratante.

As duas assinaturas são coletadas na tela, na própria tarefa, e entram no documento junto do resto. Assinado no dia, na obra, por quem estava lá, o diário passa a valer como registro concordado — e não como a versão de uma das partes, produzida depois.

9. O atraso de hoje vira ação amanhã

O campo de andamento do dia classifica o resultado em dentro do cronograma, atraso parcial ou dia improdutivo, sempre com a causa registrada. Quando o dia não fecha no previsto, o registro origina uma ação no plano 5W2H: o que precisa ser feito, por quê, onde, quem responde, prazo, como e a que custo.

É o que impede o diário de virar um arquivo morto. A causa de atraso deixa de ser uma frase repetida por três semanas seguidas e passa a ser uma pendência com dono e data. E o acúmulo desses registros vira número: quantos dias impraticáveis no mês, quais frentes mais atrasam, qual causa mais se repete.

10. RDO online: o documento sai pronto, com a sua marca, e chega no mesmo dia

No fim de cada dia o RDO é gerado em PDF com o logotipo e as cores da construtora, trazendo a identificação da obra e do contrato, as condições do dia, as tabelas de efetivo, equipamento e atividades, a conferência de materiais, as ocorrências, as fotos legendadas e as duas assinaturas. É o formato do exemplo em PDF que acompanha esta página. Ninguém monta o documento à mão nem confere no fim se alguma evidência ficou de fora.

Quando a discussão é de números e não de um dia específico, os mesmos registros saem em Excel: dias impraticáveis por mês, efetivo médio por função, equipamentos mobilizados, divergências de material por fornecedor. O PDF resolve a entrega à fiscalização; a planilha resolve a análise do contrato.

A entrega ao contratante acontece pelo próprio documento: o relatório é compartilhado por link ou QR Code, sem depender de anexo pesado em e-mail nem de alguém no escritório reencaminhar o arquivo. Para quem acompanha a obra de longe — o proprietário, o incorporador, o gerente de contrato —, o diário do dia chega no mesmo dia, com as fotos do que foi executado.

Onde o diário de obra se conecta

O RDO não vive sozinho. A obra cadastrada como ordem de serviço é a mesma estrutura do controle de ordens de serviço; a inspeção de segurança do canteiro e as vistorias por etapa usam o relatório fotográfico; os equipamentos mobilizados podem ter ficha e histórico próprios na gestão de ativos, com etiqueta de QR Code no maquinário; e o roteiro de verificação de cada frente é montado no checklist de inspeção. O que a norma da construção exige que fique registrado no canteiro — e por que o diário não é um documento dela — está em NR-18: o que é e o que ela exige na obra.

Para quem administra mais de uma obra ao mesmo tempo, é essa ligação que faz diferença: o diário de cada canteiro alimenta o mesmo painel, e o que atrasa em uma frente aparece ao lado do que atrasa nas outras.

Perguntas frequentes sobre o app de diário de obra

O que é o RDO?

RDO é o Relatório Diário de Obra: o registro, dia a dia, do que aconteceu no canteiro — condições do tempo e praticabilidade, efetivo por função, equipamentos mobilizados, frentes de serviço e o que foi executado em cada uma, materiais recebidos e consumidos, ocorrências, fotos e as assinaturas do responsável pela execução e da fiscalização. É o documento que sustenta medição, prazo e pleito quando a memória das partes diverge.

O que deve constar no diário de obra?

No mínimo: identificação da obra e do contrato, data, clima e condição de trabalho, efetivo, equipamentos, atividades por frente, ocorrências (inclusive acidente e quase-acidente), materiais recebidos e utilizados, registro fotográfico e as assinaturas das duas partes. Contratos públicos costumam listar em cláusula o que a fiscalização exige; o formulário do dia deve seguir essa lista — no Andonize, o modelo de RDO se edita campo a campo.

O diário de obra é obrigatório?

Não existe uma lei geral que obrigue toda obra a manter RDO, mas ele é exigido na prática: contratos de obra pública e a maioria dos contratos privados de porte o preveem em cláusula, a fiscalização o cobra, e é ele que prova a condição de cada dia numa discussão de prazo ou de medição. Sem o diário, a versão que vale é a de quem guardou mais mensagens.

Dá para fazer o RDO offline?

Sim. No Android, o preenchimento e as fotos funcionam sem conexão e sincronizam quando o sinal volta — subsolo, área rural e estrutura sem cobertura são justamente os lugares onde o diário precisa ser feito.

Quem preenche o diário de obra?

Quem está na obra: o encarregado, o mestre ou o engenheiro residente, no dia. A fiscalização ou o contratante assina em seguida. O que não funciona é o diário preenchido no escritório, de memória, por quem não estava lá — e é esse o hábito que o app existe para trocar.

Um diário que não precisa ser reescrito

Um RDO serve para três coisas: provar o que aconteceu, sustentar prazo e medição, e mostrar para quem não esteve lá como a obra andou. Nenhuma delas é atendida por um documento montado de memória dias depois.

O Andonize muda o momento do registro, não a quantidade de trabalho. O diário é preenchido na obra, no dia, por quem executou; a conferência de materiais acontece na chegada da carga; o que atrasa vira ação com prazo; e o documento assinado sai pronto no fim do expediente. No dia em que a fiscalização pedir o diário de uma data específica de seis meses atrás, ele vai existir — com foto, assinatura e a condição do tempo daquele dia.
